三一桩工:咬合桩怎么施工?—答案在这里

时间: 2024-12-21 17:23:52 |   作者: 路障机

  跟着现代地下空间开发的持续发展,咬合桩在地铁、地道、地道、房子基坑支护中运用越发广泛。咬合桩施工较其他桩型,具有笔直度要求高、时效性强、工艺杂乱的特色,令许多旋挖客户望而生畏。因而关于旋挖客户来说具有咬合桩施工才能已火烧眉毛。

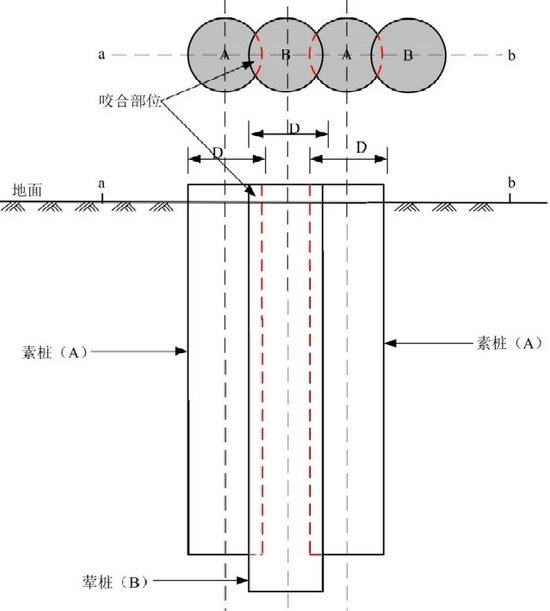

  钻孔咬合桩可理解为是桩与桩之间构成彼此咬合(相邻桩身之间有彼此堆叠的部分为咬合部位)摆放的一种基坑围护、防水结构。

  (1)荤素组合:一根不配钢筋笼的混凝土灌注桩(A桩又称素桩)和一根配有钢筋笼的混凝土桩(B桩又称荤桩)距离安置;

  荤素组合施工,先施工A桩,后施工B桩,在A桩混凝土初凝后、终凝前完结B桩的施工;初次施工,先打相邻的两根A桩,再打相邻A桩之间的B桩,之后顺次从左到右A-B桩循环施工。

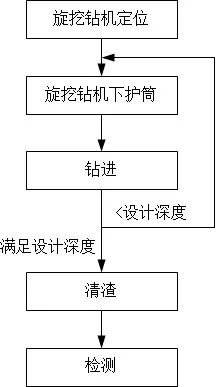

  旋挖钻机具有自重大和竖桅状况时(作业状况)整机重心较高的特色,为保证其安全高效作业,场所需求平坦、硬化处理并铺设钢板。

  护筒直径依据规划桩径选取,单节护筒长度依据旋挖钻机钻杆长度及规划桩长选取。钻斗的选取一般依据地层状况,土层及软岩一般选用捞砂斗进行钻进,稍硬岩选用截齿筒钻,硬岩选用牙轮筒钻。

  为操控孔口定位差错,需求在孔位处设置施工导墙(一般会用钢筋混凝土导墙)。导墙定位孔直径应大于护筒直径20 mm,混凝土等级不低于C25。

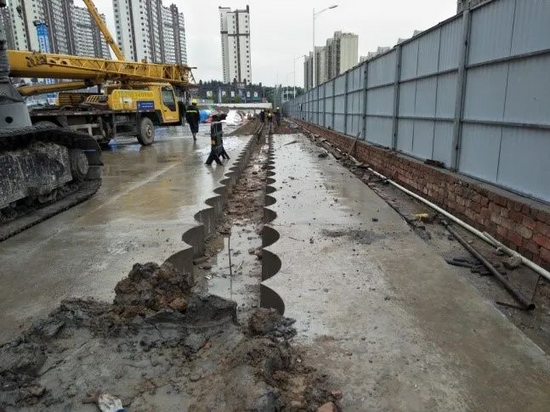

  运用旋挖钻机将护筒下入土层中。选取比较适宜的钻斗钻进,钻深超越护筒深度2~3 m时中止钻进并卸下钻头。将第二节护筒移至第一节护筒上装置,使用旋挖钻机下入第二节护筒。顺次进行循环作业,直至规划深度。如遇岩石则将护筒下至土层与岩石界面处即可,替换适宜的钻斗进行入岩作业,钻至规划深度。

  成孔质量检验测验标准为孔深及成孔笔直度。孔深满意规划的基本要求,桩身笔直度误差不大于3。

  全护筒施工,护筒较长,护筒的下放与起拔阻力大,形成护筒下放与起拔困难。当旋挖钻机下、拔护筒才能不行时,需求凭借全回起色,搓管机。

  咬合桩成孔笔直度要求高,不能低于3,远高于桥桩1%的标准要求。施工全套工艺流程中要常常检测护筒笔直度,发现偏移,及时纠正。

  工地地质状况较为杂乱,0~29m为淤泥层,29m以下为砂岩,砂岩强度70MPa。咬合桩规划桩径1m,桩深29.5-35m,施工桩数约1700根桩,荤桩入岩4-6m,素桩入岩0.5m。

  SR400RW独立完结直径1m、长26m钢质护筒的下放、起拔,下护筒归纳速度到达7.25m/h,拔护筒归纳速度达25.2m/h;SR400RW淤泥地层施工速度为7.25m/h,砂岩地层施工速度为1.0m/h;成孔笔直度均低于3。SR400RW的护筒起拔才能、钻进功率与施行工程质量,赢得客户和项目部高度评价。
